Stadion im. Braci Czachorów (Stadion Radomiaka)

Pojemność14 440
Kraj Polska
MiastoRadom
KlubyRKS Radomiak Radom
Inauguracja 30.07.2023
Oświetlenie 1600 lux
Czas budowy 2017–2025
Koszt 190 mln zł (52,3 mln $)
Wykonawca Rosa-Bud, Maxto / Betonox

Reklama

Stadion Braci Czachorów – opis stadionu

Jak w skrócie przedstawia się stadion Radomiaka?

Budowa nowej areny dla Radomiaka miała ruszyć wiosną 2016, kiedy pożegnano stary stadion, a prezydent miasta wbił w ziemię symboliczną łopatę. Stadion od początku jednak notował opóźnienie (najpierw powstawała tylko nowa hala), a w maju 2017 wbito drugą „pierwszą” łopatę (!).

Pierwszy kłopoty były tylko zwiastunem całej sagi pod tytułem „nowy stadion dla Radomiaka”. Wkrótce przyszły dalsze opóźnienia, aż w końcu zmieniono głównego wykonawcę. Wtedy okazało się, że już wybudowane trybuny należy częściowo rozebrać i postawić od nowa…

Pierwszy etap (trybuny wzdłuż boiska) ostatecznie zakończono latem 2023. W latach 2024–2025 udało się także wybudować brakujące trybuny za bramkami. W planach pozostaje jeszcze wykonanie elewacji.

Choć inwestycja przeciągnęła się niemiłosiernie, efekt końcowy jest zadowalający – Radomiak dysponuje nowoczesnym, piłkarskim stadionem, na miarę rozgrywek Ekstraklasy, do której drużyna awansowała w trakcie prowadzonych prac.

Jak prezentował się poprzedni stadion Radomiaka?

Poprzedni stadion przy ul. Struga powstał jeszcze w okresie międzywojennym. Po II wojnie światowej jego gospodarzem został Radomiak Radom. Obiekt był świadkiem m.in. występów Radomiaka w ówczesnej I lidze w sezonie 1984/85, a także trzech spotkań towarzyskich reprezentacji Polski w latach 90. XX wieku.

Stadion posiadał szutrową bieżnię i mógł pomieścić ok. 6 tys. widzów. Jego charakterystycznym elementem była budka spikera na trybunie zachodniej, zwana „gołębnikiem”. W 2010 obiekt nazwano imieniem Braci Czachorów.

Jak doszło do budowy nowego stadionu Radomiaka?

Jak rozwijała się koncepcja nowego stadionu dla Radomiaka?

Plany budowy nowego stadionu dla Radomiaka sięgają początków XXI wieku. W 2006 powstała pierwsza koncepcja przebudowy stadionu przy ul. Struga. Wkrótce koncepcję jednak zarzucono, zaczęto natomiast rozważać budowę stadionu w innej lokalizacji.

Wybór padł na dzielnicę Koniówka, gdzie powstać miał cały ośrodek sportowo-rekreacyjny ze stadionem mającym pomieścić nawet do 20 tys. widzów. Kompleks planowano pod kątem Euro 2012, jako jedno z centrów treningowych.

Z zamiarów budowy ośrodka w Koniówce ostatecznie nic nie wyszło i powrócono do pomysłów przebudowy obiektu przy ul. Struga. Nowy plan przewidywał pozyskanie prywatnego inwestora. Stadion miał być teraz już wyłącznie piłkarski, mówiło się o dodatkowych funkcjach komercyjnych i budowie nowej hali sportowej.

Mimo znalezienia chętnych inwestorów, projekt partnerstwa publiczno-prywatnego utknął na procedurach administracyjnych. Miasto zwróciło się następnie do Ministerstwa Sportu i Turystyki o dofinansowanie budowy hali. W 2012 rozstrzygnięto konkurs na jej koncepcję architektoniczną, którą wygrało studio APA Czech-Duliński-Wróbel. Wizja zawierała także wstępny zarys stadionu i stała się bazą dla finalnej koncepcji całego kompleksu.

W międzyczasie, w latach 2010–2012, w Radomiu przebudowano stadion MOSiR przy ul. Narutowicza. Natomiast kibice Radomiaka, widząc impas w sprawie stadionu dla swojego klubu, w 2012 założyli inicjatywę „Stadion dla Radomiaka” i rozpoczęli zbieranie podpisów pod petycją do władz miasta.

Kiedy podjęto kluczowe decyzje w sprawie budowy nowego stadionu Radomiaka?

W grudniu 2014 nowym prezydentem Radomia został Radosław Witkowski, który był gorącym zwolennikiem budowy stadionu. Po zmianie koncepcji, tak by obiekty omijały sporne grunty po niedoszłym kompleksie sportowym z halą i basenem, w marcu 2015 nowy prezydent ogłosił budowę Radomskiego Centrum Sportu przy ul. Struga, w którego skład wchodzić miał nowy stadion i hala. Przygotowaniem programu funkcjonalno-użytkowego zajęło się Estudio Lamela z Warszawy.

Jak przebiegała budowa nowego stadionu Radomiaka?

Budowa Radomskiego Centrum Sportu oficjalnie ruszyła w maju 2016, kiedy symboliczną pierwszą łopatę wbił prezydent miasta Radosław Witkowski. Wówczas zakładano, że nowa hala i stadion będą gotowe już w 2018.

Początkowo prace skupiły się jednak na budowie hali, na którą otrzymano dofinansowanie z ministerstwa. Stadion od początku był opóźniony – w maju 2017 wbito nawet drugą „pierwszą” łopatę, symbolizującą rozpoczęcie właściwych prac nad samym obiektem dla piłkarzy.

To był dopiero początek kłopotów. Kolejno przyszły dalsze opóźnienia, zmiana wykonawcy i konieczność rozbiórki już wybudowanych trybun. Bierni nie pozostawali kibice, którzy manifestowali swoje niezadowolenie z zaistniałej sytuacji.

Obiekt powstawał etapami, a pierwszy, obejmujący budowę dwóch trybun wzdłuż boiska, ostatecznie udało się zakończyć latem 2023. W latach 2024–2025 wybudowano także brakujące trybuny za bramkami, a w planach jest jeszcze wykonanie elewacji.

Relację z budowy nowego stadionu Radomiaka można zobaczyć na osobnej podstronie

Jak w szczegółach przedstawia się budowa stadionu Radomiaka?

Kiedy rozpoczęła się budowa Radomskiego Centrum Sportu?

W październiku 2015 został ogłoszony przetarg na budowę Radomskiego Centrum Sportu (RCS), który wygrała spółka Rosa-Bud w partnerstwie z Maxto. Kwota kontraktu opiewała na 110 mln zł. Pożegnalny mecz na starym stadionie odbył się 9 kwietnia 2016.

4 maja 2016 z udziałem prezydenta miasta odbyła się uroczystość wbicia pierwszej łopaty pod budowę Radomskiego Centrum Sportu. W kolejnych miesiącach dokonano rozbiórki starego stadionu i rozpoczęła się budowa nowej hali.

Na czas budowy Radomiak miał rozgrywać mecze na zmodernizowanym stadionie MOSiR, na którym występował już od jesieni 2015, po awansie do II ligi.

Według pierwotnych planów nowa hala miała być gotowa w drugiej połowie lipca 2018, a stadion dwa miesiące później. Stadion docelowo miał pomieścić 15 tys. widzów, jednak w pierwszym etapie zaplanowano tylko budowę trybun wzdłuż boiska.

Początkowo miało powstać jedynie 5,5 tys. miejsc dla widzów, ale po rozszerzeniu planów budowy północnej trybuny na całą długość boiska, planowana pojemność wzrosła do ok. 8,5 tys., a po dodaniu narożników do 8840 miejsc. Finalną koncepcję stadionu zaprezentowano 26 września 2016.

Koncepcję architektoniczną nowego stadionu Radomiaka można zobaczyć na osobnej podstronie

Kiedy rozpoczęła się właściwa budowa stadionu Radomiaka?

Budowa stadionu od początku napotykała na problemy. Pozwolenie na budowę wydano dopiero w kwietniu 2017, a 15 maja ponownie zorganizowano uroczyste wbicie pierwszej łopaty, tym razem inaugurujące prace nad samym stadionem.

Dlaczego zerwano umowę z pierwszym wykonawcą stadionu Radomiaka?

Prace budowlane szły wolniej, niż zakładano. W związku z opóźnieniami, w czerwcu 2018 podpisano aneks, zgodnie z którym hala miała być oddana do użytku w listopadzie 2018, a stadion w lutym 2019.

Kiedy na początku 2019 wykonawca poprosił o kolejne przedłużenie terminu, a także o dodatkowe 23 mln zł, MOSiR odstąpił od umowy. Przeprowadzona następnie inwentaryzacja wykazała szereg nieprawidłowości.

Kto dokończył budowę stadionu Radomiaka?

W maju 2019 ogłoszono przetarg na dokończenie robót, jednak w pierwszym terminie nie zgłosił się żaden zainteresowany. W drugim przetargu wygrało konsorcjum firm Erekta Budownictwo/Interiors Karolina Pawlak, ale kiedy w listopadzie miało dojść do podpisania umowy, konsorcjum wycofało się z projektu. Umowę, opiewającą na kwotę ponad 82 mln zł, ostatecznie podpisano 16 stycznia 2020 z drugim oferentem, firmą Betonox.

Dlaczego w trakcie budowy stadionu Radomiaka rozbierano nowo powstałe trybuny?

Nowy wykonawca otrzymał rok na dokończenie budowy. Tymczasem w maju 2020 okazało się, że trybuna północna została wybudowana bez odpowiednich fundamentów. Podjęto decyzję o częściowej rozbiórce dotychczas postawionej prefabrykowanej konstrukcji, następnie konieczne było postawienie nowego muru oporowego, palowanie i poprawa fundamentów.

Spowodowało to znaczący wzrost kosztów i wydłużenie terminu ukończenia inwestycji. Latem 2021 okazało się, że podobnych zabiegów wymaga również trybuna południowa.

W międzyczasie Radomiak, którego tymczasowy pobyt na stadionie przy ul. Narutowicza uległ znacznemu przedłużeniu, w 2021 po raz drugi w swojej historii awansował do Ekstraklasy.

Kiedy dobiegł końca pierwszy etap budowy nowego stadionu Radomiaka?

W grudniu 2021 została oddana do użytku nowa hala widowiskowo-sportowa. Zakończenie pierwszego etapu budowy stadionu planowano wówczas na koniec 2022, ale w czerwcu 2022 termin wydłużono o kolejne pół roku. Ostatecznie prace udało się zakończyć latem 2023.

Kiedy otwarto nowy stadion Radomiaka?

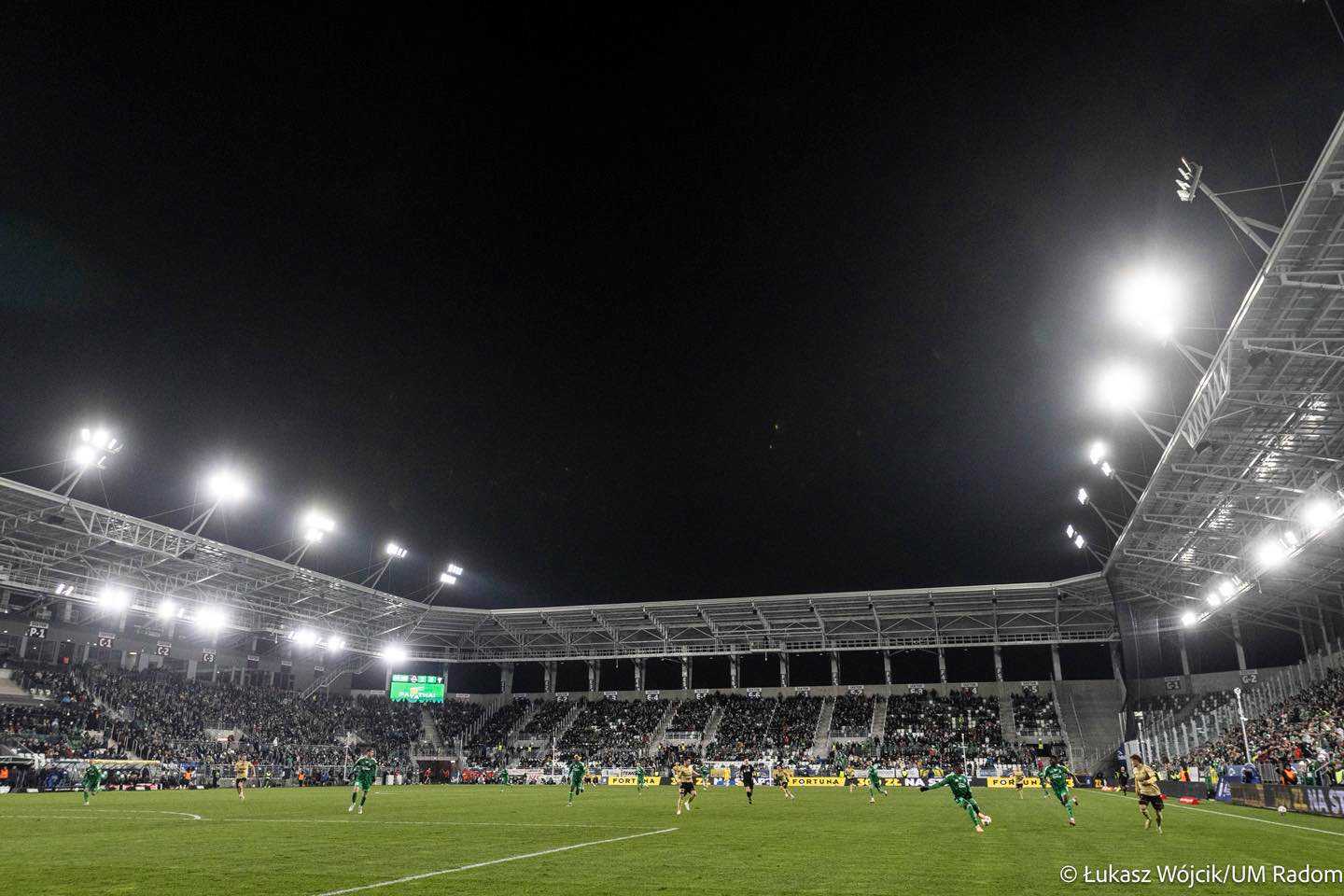

Inauguracja stadionu – z gotowymi dwiema trybunami – miała miejsce 30 lipca 2023. W dniu otwarcia na obiekcie zorganizowano turniej piłkarski dla dzieci oraz udostępniono go mieszkańcom do zwiedzania. Pierwszy oficjalny mecz na nowym stadionie odbył się 5 sierpnia 2023, kiedy Radomiak zmierzył się w 3. kolejce Ekstraklasy z Cracovią (0:1).

Kiedy na nowym stadionie Radomiaka wybudowano brakujące trybuny za bramkami?

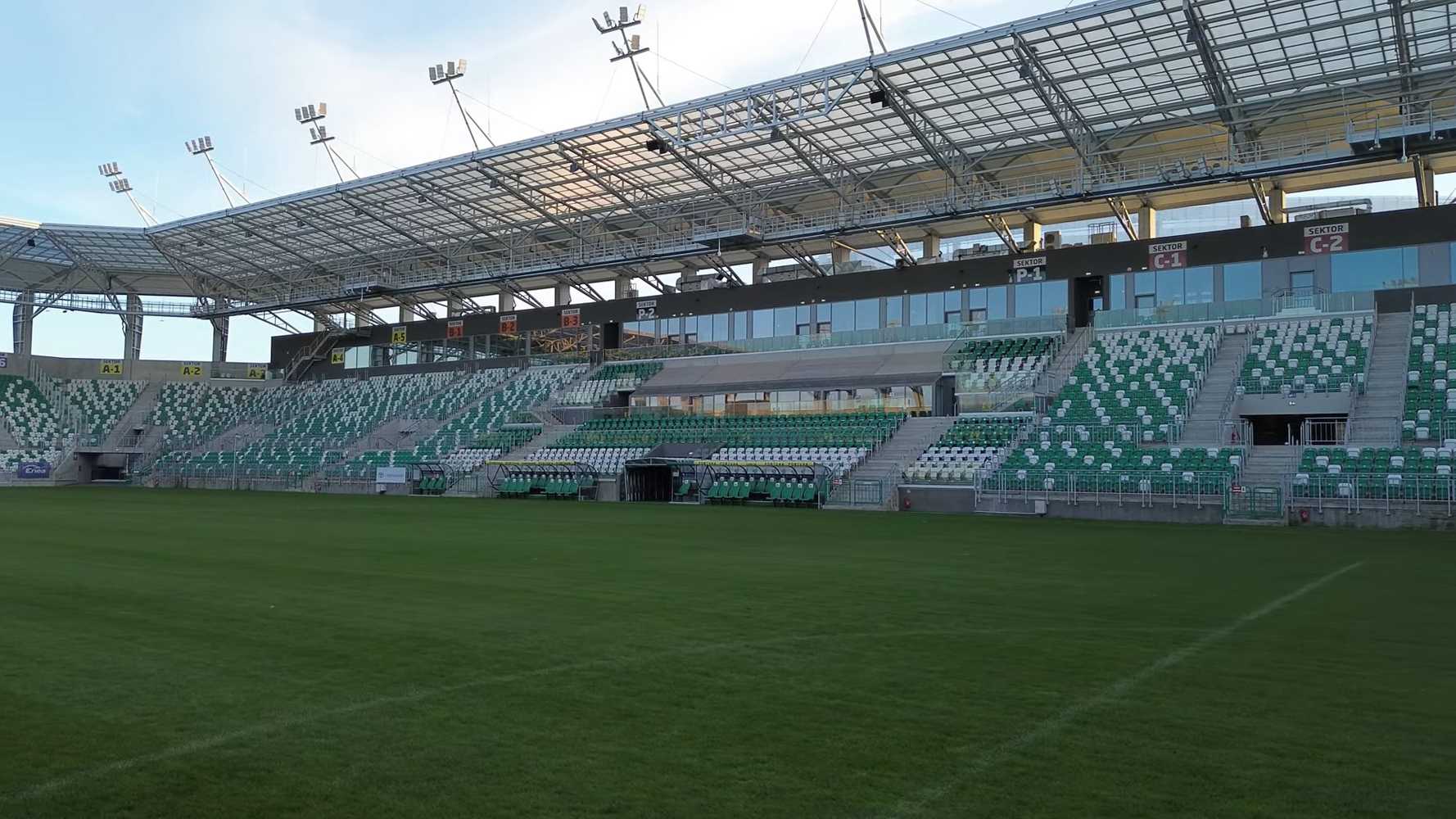

Po ukończeniu pierwszego etapu budowy stadion mieścił niemal 9 tys. widzów i był w pełni gotowy na organizację meczów w Ekstraklasie. Forma stadionu wyraźnie wskazywała jednak, że nie osiągnięto docelowej konfiguracji – sposób zakończenia trybun i puste przestrzenie za bramkami sugerowały gotowość do dalszej rozbudowy.

Możliwość dokończenia inwestycji pojawiła się bardzo szybko, a kluczową rolę odegrało dofinansowanie z rządowego funduszu Polski Ład na kwotę 30 mln zł, które uzyskano w październiku 2023.

Na początku kwietnia 2024 rozstrzygnięto przetarg na budowę brakujących trybun, którego zwycięzcą została firma Betonox, ta sama, która dokończyła I etap budowy stadionu. Umowę podpisano 18 kwietnia 2024, a wartość kontraktu wynosiła 39,59 mln zł.

Kiedy zainaugurowano stadion Radomiaka z gotowymi czterema trybunami?

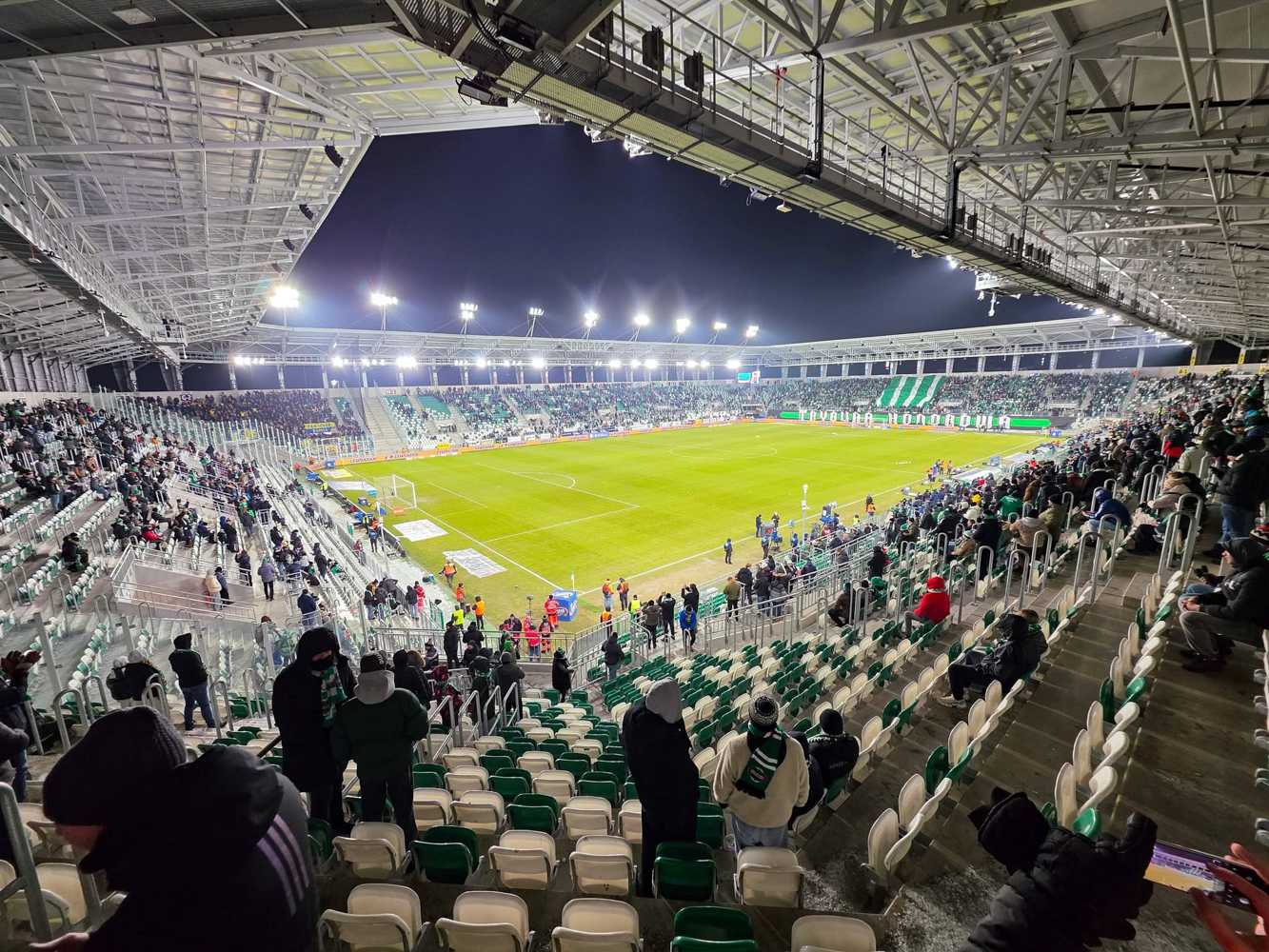

Brakujące trybuny za bramkami były gotowe do użytku w listopadzie 2025. Po raz pierwszy udostępniono je kibicom 28 listopada 2025, przy okazji ostatniego domowego meczu Radomiaka w rundzie jesiennej, zakończonego wygraną gospodarzy z prowadzącym w tabeli Górnikiem Zabrze 4:0.

Na pierwszy mecz przy wszystkich trybunach nie był jeszcze w pełni gotowy sektor gości, na którym brakowało siatki bezpieczeństwa. Z tego powodu spotkanie odbyło się bez kibiców Górnika. Sektor gości ma być jednak dostępny od początku rundy wiosennej.

Jakie dalsze inwestycje są planowane na stadionie Radomiaka?

Do pełnego zakończenia budowy stadionu brakuje jeszcze wykonania elewacji. Ta jednak jest już w planach i ma powstać z siatki cięto-ciągnionej, która osłoni górną część budynku. W razie uregulowania kwestii spornych gruntów w pobliżu stadionu, miasto planuje również budowę dodatkowych parkingów w otoczeniu areny.

Ile kosztował nowy stadion Radomiaka?

Ostateczny koszt pierwszego etapu budowy stadionu wyniósł około 150 mln zł, natomiast drugi etap, obejmujący trybuny za bramkami, pochłonął blisko 40 mln zł. Pierwszy etap został w całości sfinansowany przez miasto, a na realizację drugiego pozyskano 30 mln zł z programu Polski Ład.

Budowa sąsiedniej hali kosztowała 115 mln zł, z czego 35,7 mln zł stanowiło dofinansowanie z Ministerstwa Sportu i Turystyki.

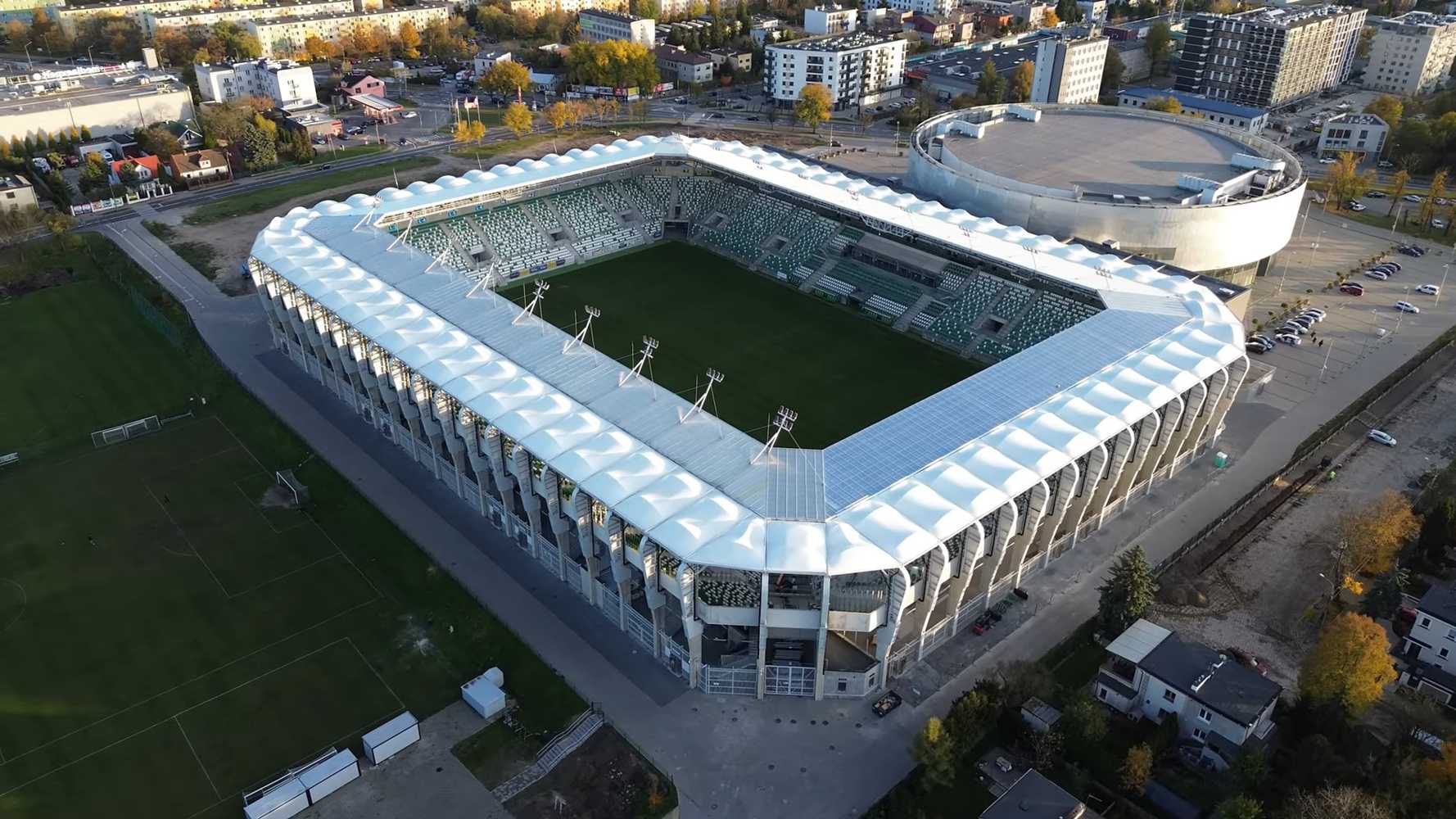

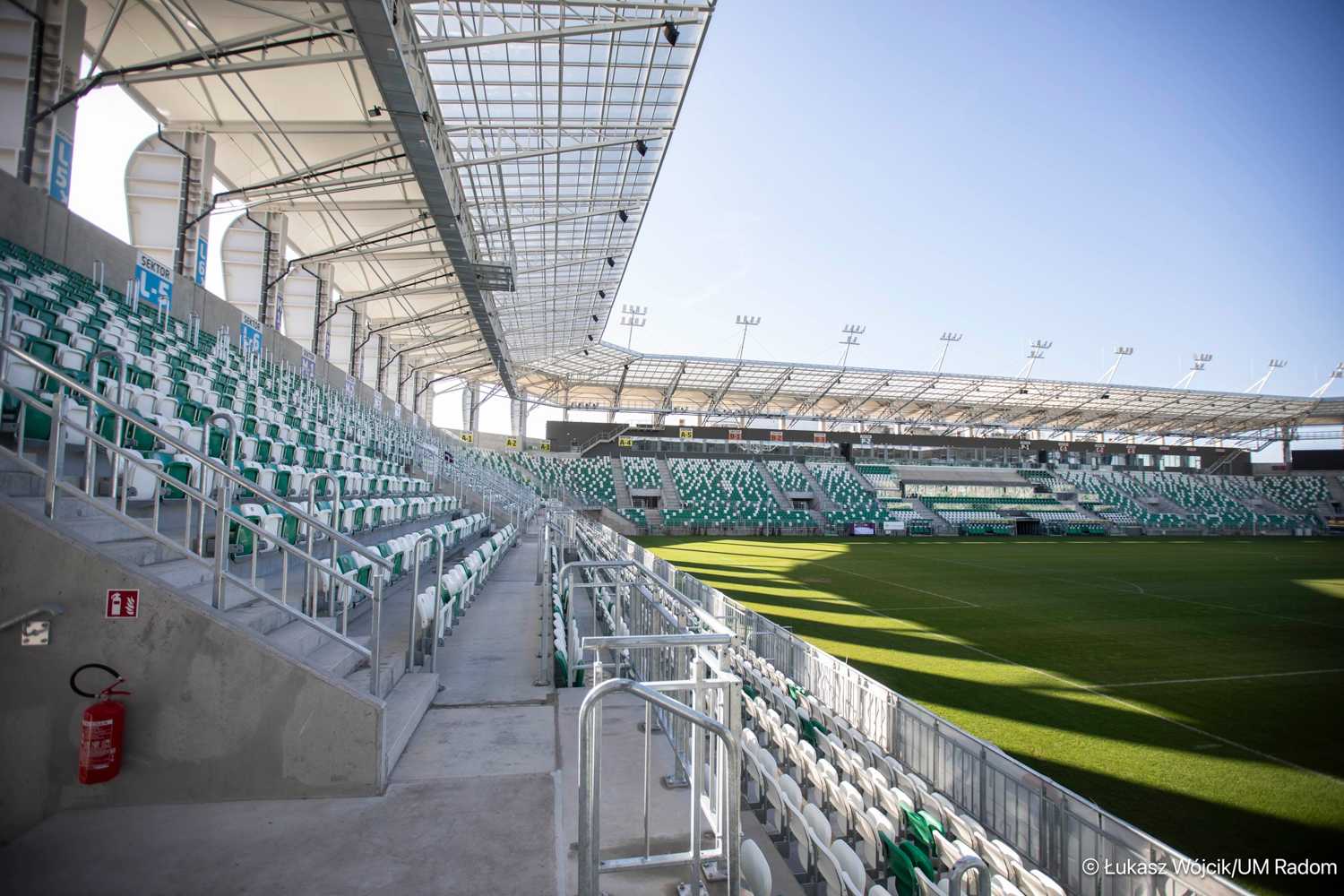

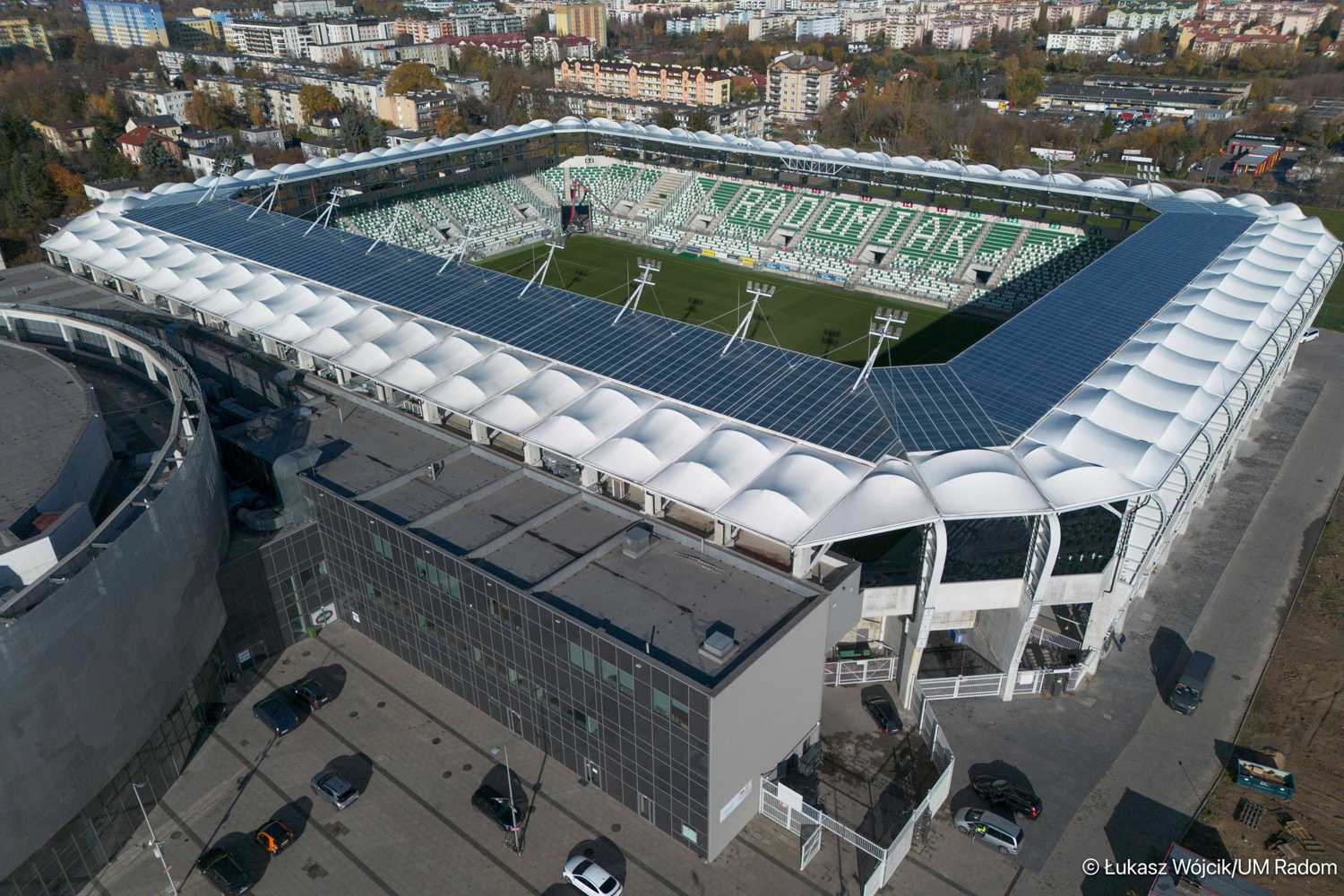

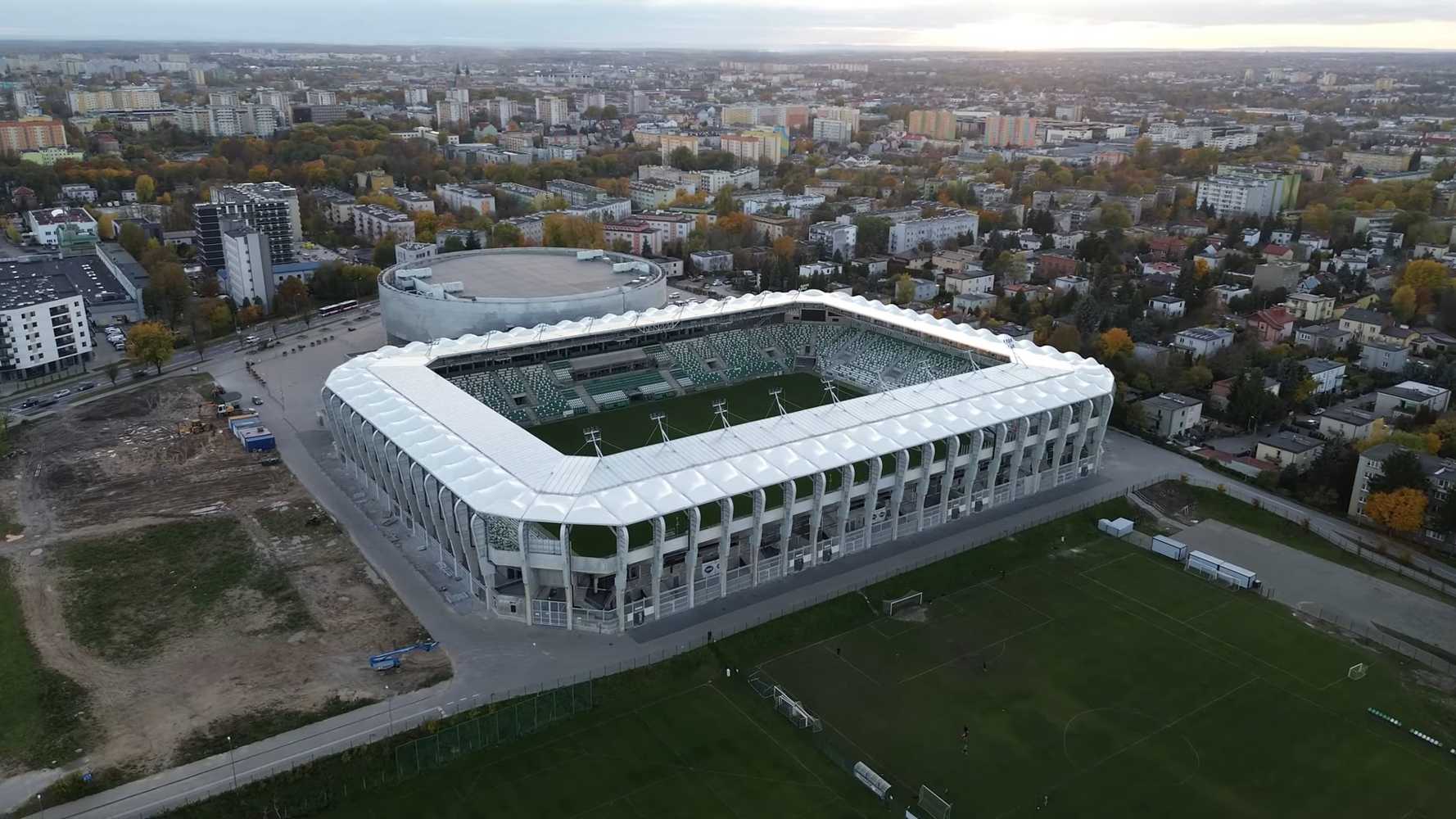

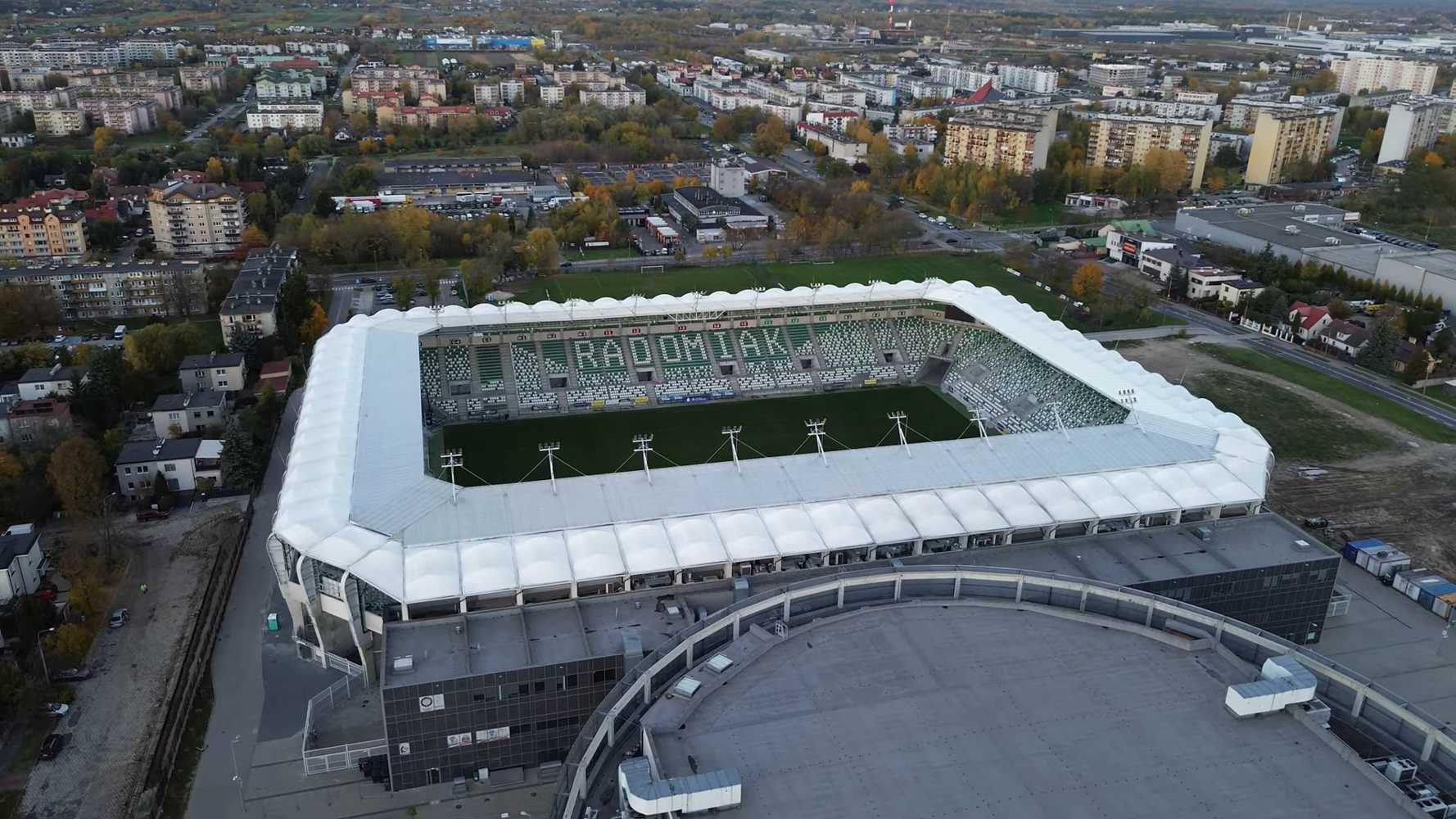

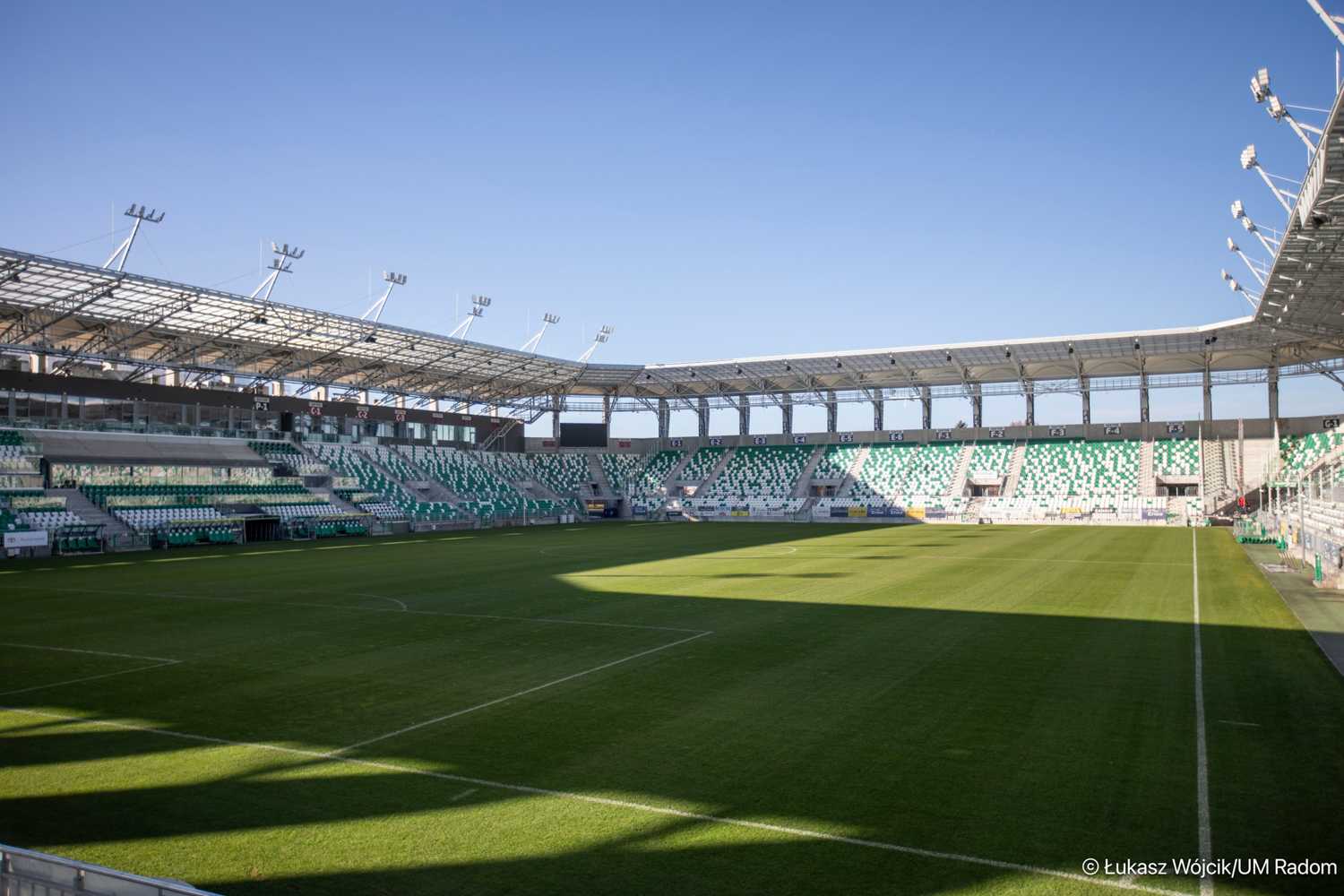

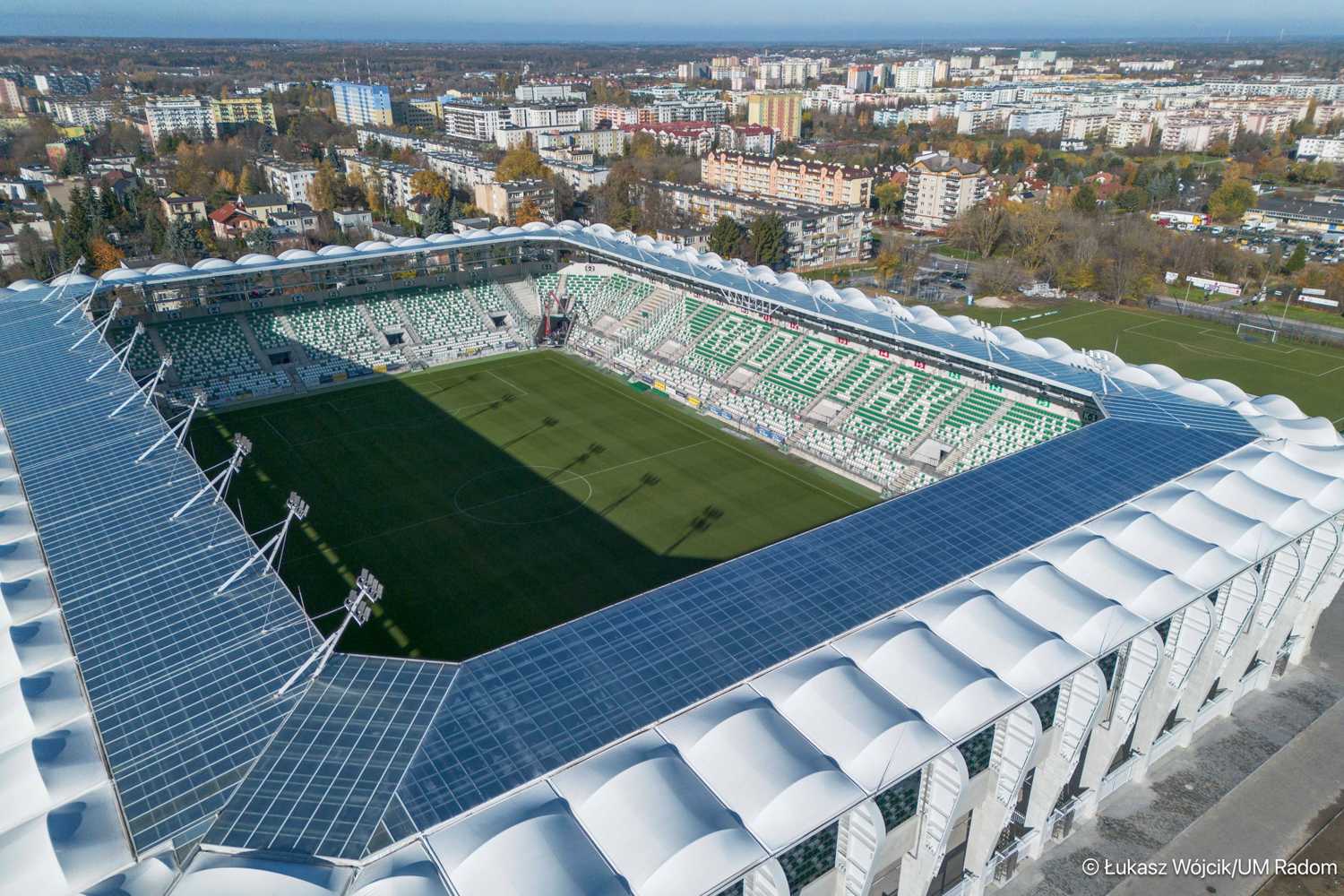

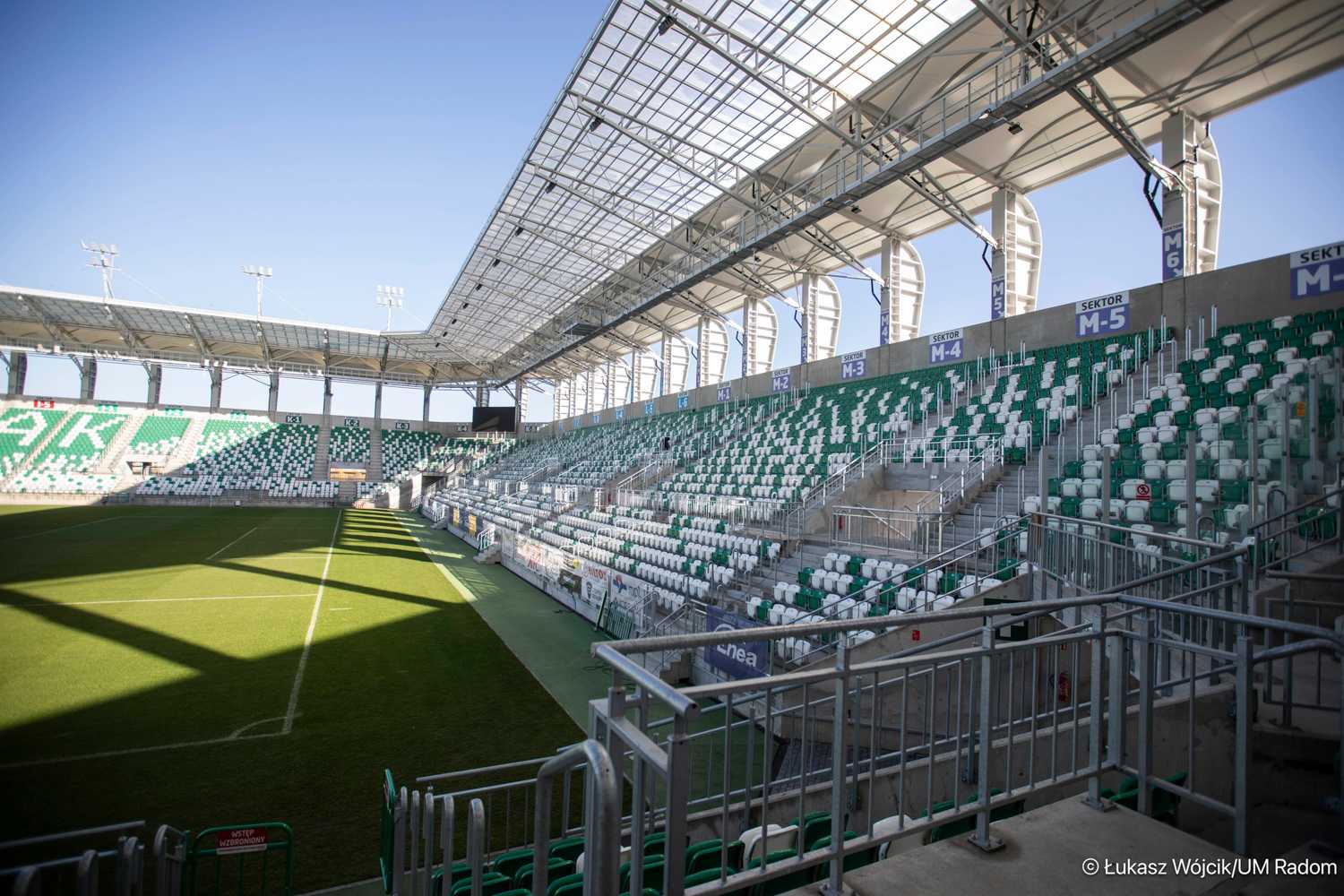

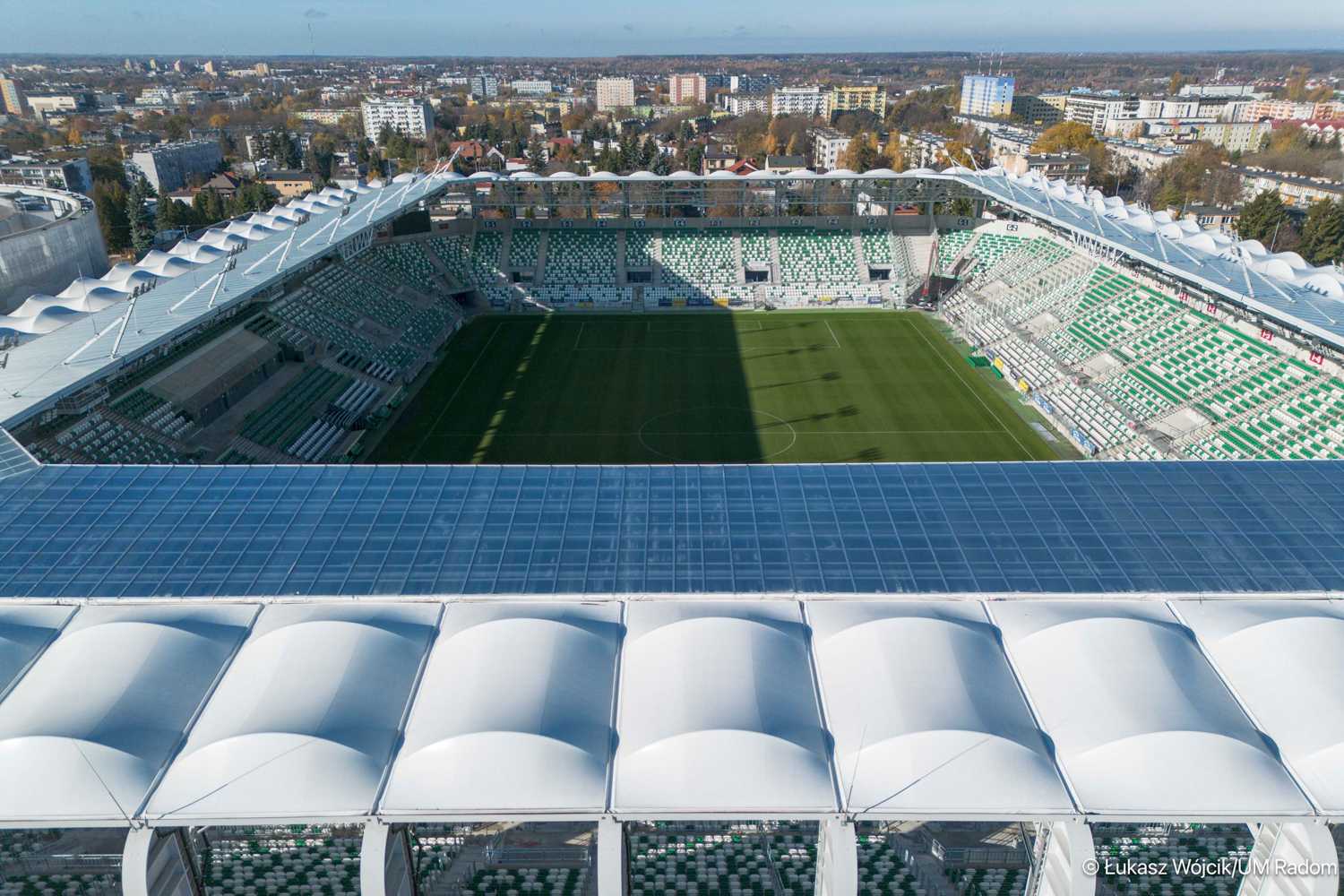

Jak wygląda stadion Radomiaka?

Arenę Radomiaka tworzą jednopoziomowe trybuny, które obejmują boisko z czterech stron, dając efekt spójnej, kompaktowej bryły o typowo piłkarskim, nowoczesnym charakterze. Widownię przykrywa lekki dach z białej membrany i przeźroczystych płyt poliwęglanowych.

Kolorystyka krzesełek utrzymana jest w barwach klubu (biel i zieleń), a na północy foteliki układają się w napis „Radomiak”. W dwóch narożnikach stadionu znajdują się nieduże telebimy. Pojemność trybun wynosi niespełna 14,5 tys. miejsc.

Trybuna główna z lożami i strefą VIP usytuowana jest po stronie południowej. Od zewnętrznej strony przylega do niej okrągła hala sportowa, razem z którą stadion tworzy Radomskie Centrum Sportu.

Podobnie jak jego poprzednik, stadion przy ulicy Struga nazwany jest na cześć Braci Czachorów (Marian, Jerzy, Aleksander i Ryszard, piłkarze i działacze piłkarscy, zasłużeni dla miasta i klubu).
